7月28日9时30分,邯郸隧道机电所机电人员在岭底隧道武安段开展日常巡查时,发现该区域箱变低压控制柜的进出线口存在封堵不足问题,部分线缆缝隙未完全密封,可能导致灰尘侵入设备内部,存在安全隐患。

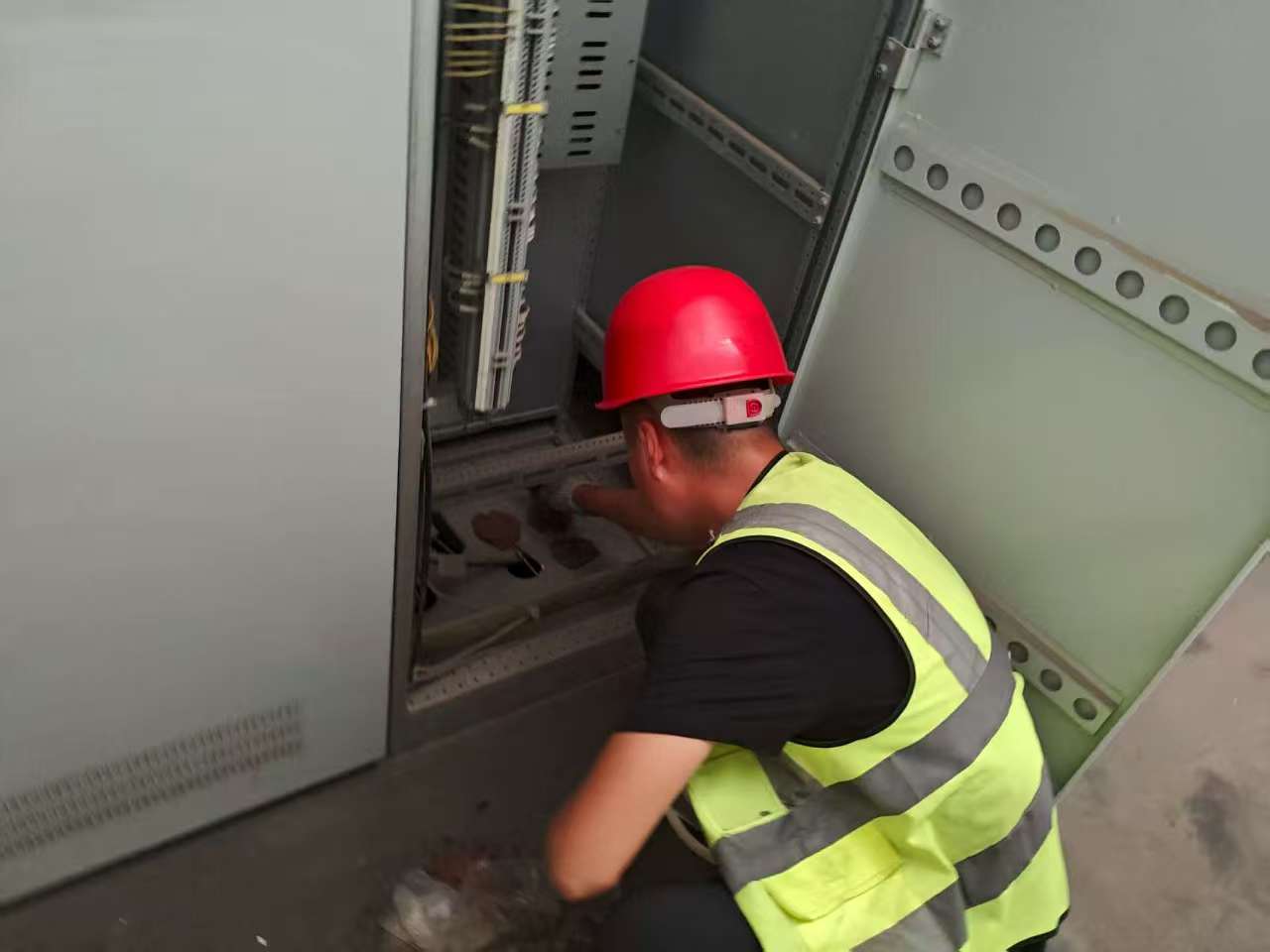

10时10分,机电所立即调配的防火泥、密封胶、绝缘手套等材料和工具送达现场。机电人员首先清理柜体内外的积尘和脱落的旧防火泥,用毛刷蘸取专用清洁剂擦拭线缆表面,确保封堵材料能紧密贴合。针对不同规格的缝隙,采用"分层封堵"方法:先在缝隙底部填充柔韧性好的防火密封胶,待其半凝固后,用揉制均匀的防火泥紧密包裹线缆,逐层按压至与柜体表面平齐,确保无气泡和松动。
对于直径较大的线缆缝隙,技术人员在防火泥外层加装金属波纹管保护,再用防水胶带缠绕固定,形成"胶+泥+管"的三重防护结构。处理过程中,要特别注意保持线缆平直,避免因挤压导致绝缘层破损,同时预留适当的伸缩空间,防止线缆热胀冷缩破坏封堵层。
11时,所有进出线口封堵工作完成。机电人员用手电筒照射检查各密封点,确认无透光缝隙后,才合上柜门,监测控制柜运行参数,电压、电流显示正常,散热通风未受封堵影响。
此次封堵作业共处理隐患点3处,消耗防火泥2.5公斤、密封胶12支。完成后,机电人员对周边3个箱变控制柜进行延伸检查,同步整改了2处轻微的封堵松动问题。
邯郸隧道机电所下一步,将在全路段开展箱变控制柜封堵专项排查,对隐患部位采用耐高温、抗老化的新型封堵材料,全面提升设备防护等级,为隧道安全运营筑牢供电防线。
